您申请加入课程:数据结构与算法(c 描述)
需要验证您的身份,请输入课程密码:
您的学号:
班级选择:
课程密码:

数据结构与算法(c 描述)-尊龙凯时官方app下载

https://www.scholat.com/course/sjjg
  • 创建者

    creator

    潘家辉
  • 活跃度

    activeness

  • 访问量

    visits

    197399

教学公告

19软工 第13周安排
[作者: 潘家辉  发布时间:2020-11-28 08:31:34  浏览次数:1268次]
  • 19软件工程《数据结构与算法》 13周安排



讲解第6章的内容 200-216

重点

1、aov网和拓扑序列

2 aoe网和关键路径

本周实验课将进行实验8的练习或者是第二阶段的小测,涉及第5章树和第6章图的内容,请大家自行复习。这些题目都是知识点的应用真题,非常具有应用价值。

师说

火神山建设是项目管理实践的最新也是最强有力的现实案例,尤其是在短短十天内完工。而pmp考试中也经常考察项目进度的知识点,那么老师提问大家啦:火神山建设中运用了什么进度技术呢?


  • 大家先来看一段描述:

  • 晚上10点,武汉火神山医院施工现场仍是灯火通明、一片火热,混凝土罐车、叉车、挖车往来忙碌,1000多名工人正抓紧时间完成铺膜、浇筑混凝土等工序。至此,现场的场平工作已全面结束,地基正在神速打牢,短短几天时间,施工昼夜推进,一刻没有停歇。

  • 最高峰时,工地上有7000多名工人,800多台挖掘机同时作业。上一个单位刚完成场地铺沙,下一个单位马上进场铺防渗膜,后面铺设活动板基脚的单位还在催促。加资源、加班、能并行的全并行,谁能先开始,谁就先开始

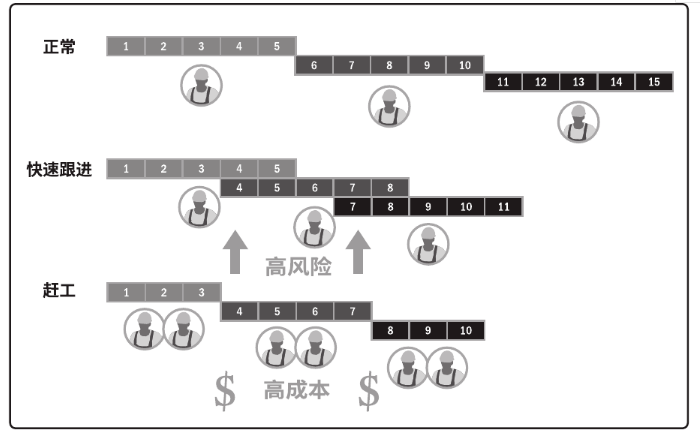

  • 与时间赛跑——进度压缩技术

  • 进度压缩技术是指在不缩减项目范围的前提下,缩短或加快进度工期,以满足进度制约因素、强制日期或其他进度目标。赶工和快速跟进都属于进度压缩技术。

  • 赶工:通过增加资源,以最小的成本代价来压缩进度工期的一种技术。

  • 快速跟进:1、把关键路径上本应按照先后顺序进行的工作调整为至少部分并行进行。2、不增加资源。在火神山建设中,通过进度压缩,才能实现十天完工的目标。

  • 思考

  • 图的经典面试题




相关课程

扫一扫二维码,快速加入本课程!

查看使用方法
网站地图
